서울 ‘프리랜서 온’ 뜬다… “경력 성장·안정적

공사 관계자들 “한밤 파쇄석 500t 운반” 스카이칠십이 “금시초문, 말도 안 된다” 인천공항공사 “사실 확인 땐 법적 조치”

사계절 밤낮 편안한 강북 우이령공원 열렸다

평균 27.9년… 부처별 최대 13년 11개월차 행복도시건설청 17년 4개월로 가장 빨라 세종시 평균 17.6년… 전남은 28.3년 걸려

광진구, 건대입구역 일대 준주거지역 상향 가능지

통계청 발표 ‘2020 고령자 통계’ 분석

사회공헌에서 찾은 송파 신중년 일자리

통계청 발표 ‘2020 고령자 통계’ 분석

기업 유치해 놓고… 전력 부족한 새만금산단

기사 읽어주기
다시듣기
폰트 확대 폰트 축소 프린트하기

21개사 유치… 15곳 올 완공 예정
전력난에 일부 공장 가동 어려워
추가 변전소 빨라야 2025년 완공
전북 “차질 없도록 한전과 협의”

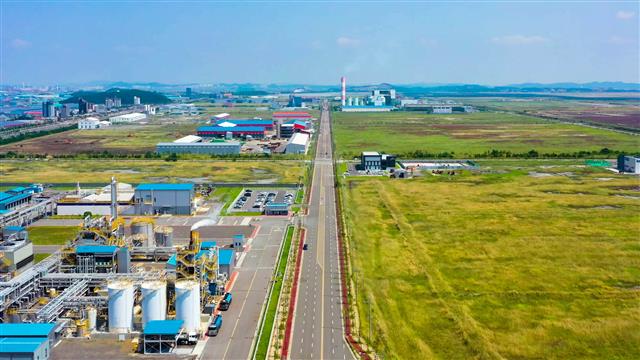

전력 공급에 차질을 빚고 있는 새만금국가산업단지 전경.
전북도 제공
새만금산업단지에 입주 기업이 늘고 있으나 전력공급 시설이 따라가지 못해 투자 기업들이 애로를 호소하고 있다. 새만금지구 전력난은 기업 유치에도 나쁜 영향을 미쳐 대책 마련이 시급한 실정이다.

전북도는 4일 현재 새만금국가산업단지에 21개 기업을 유치했다고 밝혔다. 이 가운데 15곳이 올해 안에 완공될 예정이다.

그러나 전력 공급망이 부족해 공장을 다 짓고도 설비를 놀려야 할 상황이다. 실제로 폐 배터리에서 리튬 등 2차 전지 원료를 추출하는 S 기업은 2500억원을 투자한 제3공장이 오는 11월 완공될 예정이나 정상가동이 어려울 것으로 예상된다. 공장을 가동하려면 28㎿의 전력이 필요하지만 새만금산업단지에 전기를 공급하는 비응변전소가 이를 감당하지 못하기 때문이다. 변전소 설비를 늘리는 데 최소 1년 6개월이 필요해 내년 상반기에 공장을 가동하지 못할 가능성이 높다.

회사 측은 “6개월간 공장 가동이 안 되면 1400억원 정도의 손실이 발생할 뿐 아니라 납품 계약을 준수하지 못해 고객사들까지 영업 손실이 초래된다”며 대책 마련을 촉구했다.

이에 대해 한전 측은 10㎿ 이상의 전력이 필요한 경우 2년 전에 전기 공급을 신청해야 하는데 지난해 8월 서류가 접수돼 물리적으로 시간이 부족하다는 입장이다.

비응변전소는 현재 용량이 154㎸로, 지금까지 입주계약을 맺은 기업들에 전력을 공급하기에도 빠듯해 추가 변전소 건설이 시급한 실정이다. 하지만 추가 변전소는 빨라야 2025년 말쯤 완공될 예정이다. 전북도는 전력난이 가중되는 것을 막기 위해 부랴부랴 한전과 협의에 나섰지만 추가 변전소 완공 시기를 2026년 말에서 1년 단축하는 데 그쳤다.

전북도 관계자는 “전력을 많이 사용하는 기업들이 갑자기 많이 입주하다 보니 한전의 예측을 뛰어넘는 수요가 발생했다”며 “전력공급에 차질이 없도록 새만금개발청, 한전 등과 긴밀하게 협의하고 있다”고 말했다.

전주 임송학 기자
2023-01-05 12면
Copyright ⓒ 서울신문 All rights reserved. 무단 전재-재배포, AI 학습 및 활용 금지
페이스북 트위터 밴드 블로그

Leaders Today

오세훈 “동서울터미널, 광역교통 허브로… 다시 강북

지상 39층 복합시설 내년 착공 지하 여객터미널·환승센터 조성 옥상엔 한강뷰 조망하는 전망대 강변역~한강은 보행데크로 연결

취학 전 500권 달성… 책 읽는 광진의 힘

독서 실천 우수 가족·단체 표창

자료 제공 : 정책브리핑 korea.kr
