서울 구로·양천·강북·성북 모아타운 6319가구

통계청 발표 ‘2020 고령자 통계’ 분석

서울 바비큐 페스티벌에 2만여명 몰렸다…만족도 9

공사 관계자들 “한밤 파쇄석 500t 운반” 스카이칠십이 “금시초문, 말도 안 된다” 인천공항공사 “사실 확인 땐 법적 조치”

서울 강서구, 1조 5000억원 내년 예산안 제출

평균 27.9년… 부처별 최대 13년 11개월차 행복도시건설청 17년 4개월로 가장 빨라 세종시 평균 17.6년… 전남은 28.3년 걸려

인공지능 CCTV 1542대… 강동, 24시간 신

통계청 발표 ‘2020 고령자 통계’ 분석

매립 면적 줄이고 완공 시기 당기고… 새만금 ‘희망고문’ 끝낸다

기사 읽어주기
다시듣기
폰트 확대 폰트 축소 프린트하기

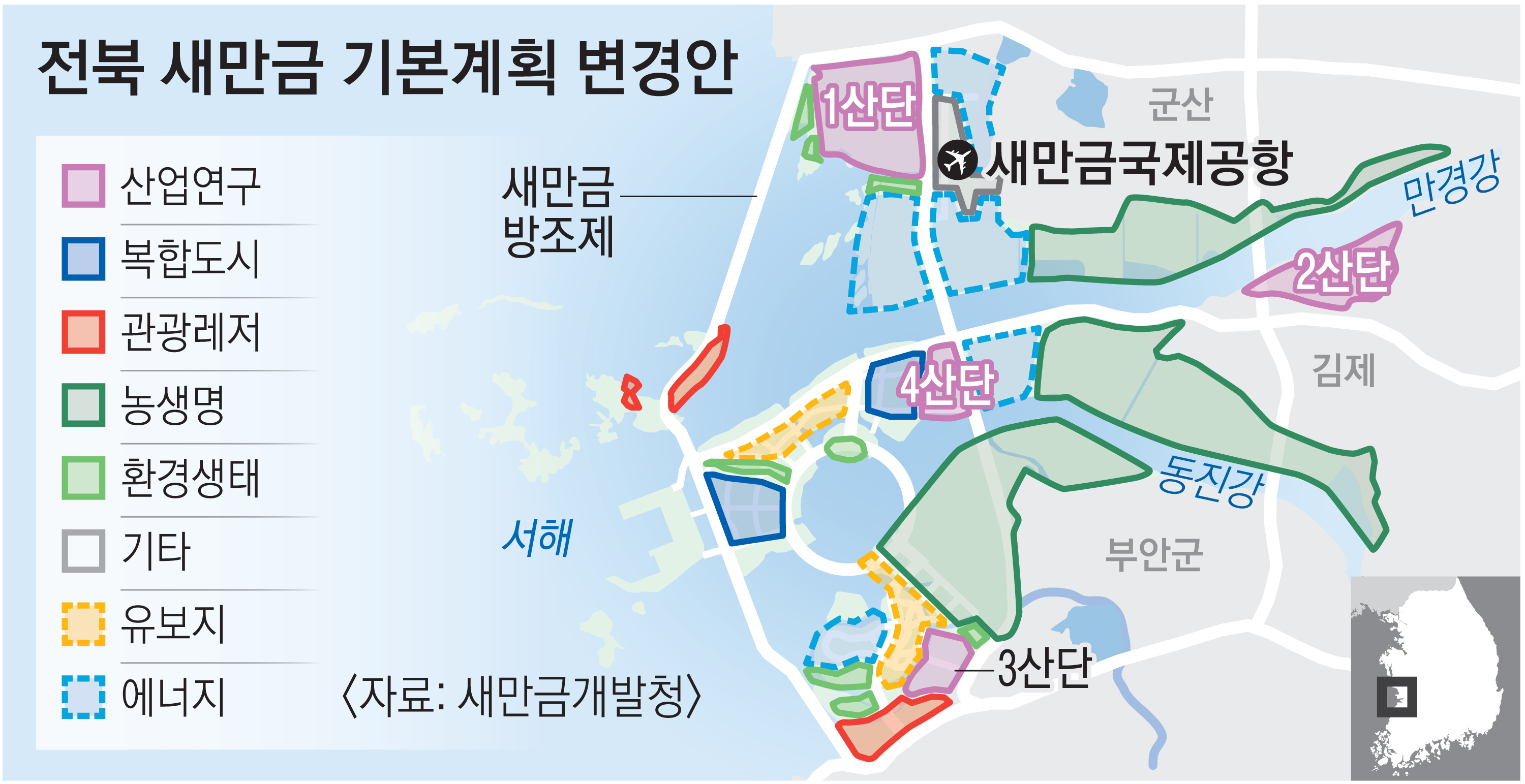

새만금 기본계획 변경안 발표
공공 주도로 개발 방식 전환
실행력과 속도 높이기 중점




새만금 기본계획이 매립 면적을 줄이는 대신 실행력과 속도를 높이고 첨단산업 입주를 지원하는 방향으로 전환된다. 현대차그룹의 9조원 투자 계획도 반영됐다.

새만금개발청은 20일 새만금 기본계획 변경안과 현대차그룹의 투자 이행 상황을 밝혔다. 이번 변경안은 개발 방식과 용지 체계를 조정하고 지역과 산업 중심으로 성장 전략을 재편하는 데 중점을 두었다.

변경 내용은 매립 면적을 240.5㎢에서 169.6㎢로 70.9㎢(29.4%) 줄이는 대신 완공 시기를 2050년에서 2035년으로 15년 앞당겼다. 기업 수요에 따라 복합 개발할 수 있는 전략적 유보지 12.2㎢도 설정했다.

공장이나 연구시설이 들어설 산업용지는 현재 12.1㎢보다 2.1배 늘어난 37.5㎢로 확대했다. 이는 새만금 외 전북 지역 국가산단 69.7㎢의 53.8% 수준이다.

교통망 확충 계획도 내놓았다. 새만금신항 인입철도는 2033년, 새만금신항은 2040년, 새만금국제공항은 2030년까지 완공한다는 목표다. 남북3축 도로는 2030년 착공할 계획이다.

특히, 민간 투자 유치 방식을 공공 주도 개발로 전환해 실행력을 높임으로써 1991년 착공 이후 36년째 지지부진하게 진행 중인 새만금 개발 사업을 조기에 마무리한다는 구상이다.

현대차그룹 투자의 핵심인 로봇 제조 공장, AI 데이터센터가 들어설 위치는 1산단 7공구로 확정됐다. 데이터센터는 내년 3월 착공한다. 이를 위해 9월까지 개발 실시 계획을 변경할 예정이다. 2027년 말에는 태양광 발전 및 수소 생산 시설도 착공할 예정이다. 현대차그룹을 위한 맞춤형 지원으로는 농업용지 3공구를 에너지 용지로 전환한다.

새만금을 로봇·인공지능(AI) 첨단산업 거점으로 육성하기 위해 법인세 감면 등 세제 지원도 확대한다. 글로벌 수준의 규제 혁신 거점으로 도약하도록 메가특구 지정을 추진하고 재생에너지 설비용량은 7GW에서 10GW로 늘린다. 이와 함께 1산단 3·7·8공구와 3산단을 RE100 산단으로 지정하는 방안을 추진한다.

새만금청은 기본계획 변경안을 새만금위원회 심의 등 절차를 거쳐 10월까지 확정할 계획이다.

전주 임송학 기자
2026-08-21 19면
Copyright ⓒ 서울신문 All rights reserved. 무단 전재-재배포, AI 학습 및 활용 금지
페이스북 트위터 밴드 블로그

¸¹ÀÌ º» ´º½º

Leader¡¯s Today

빨간 양념에 온정 버무린 성북… 추위 이기는 24년

‘복지 성북’ 만드는 이승로 구청장

양천구, 19~34세 미취업 청년 행정인턴 모집

일반·특화분야 각각 20·30명씩

책임의 성동, 반려동물 마지막 길도 편안하게

새달 ‘이동식 장례 서비스’ 선보여 사체 수습·예식… 구민 60% 할인

‘농터’ 구로, 배추·무 캐고 김장도 배워요[‘미래

노인·장애인 복지단체 채소 전달

¿츮 Áö¿ª Àڶûº¼°Ÿ® Áñ±æ°Ÿ®±³À°&¶óÀÌÇÁ

자료 제공 : 정책브리핑 korea.kr
